การถอดปริมาณ & คิดราคากลางใหม่ (ผู้ตรวจสอบอิสระ)
ทล.พิเศษหมายเลข 8 · นครปฐม–ชะอำ (ช่วงนครปฐม–ปากท่อ) · หลักเกณฑ์การคำนวณราคากลางงานก่อสร้างของทางราชการ พ.ศ. 2569
✓ คำรับรองหลักการ

ผมรับรองหลักการของรายงานนี้ ดังนี้

  1. ทุกตัวเลขมาจากไฟล์ต้นฉบับในโฟลเดอร์โครงการเท่านั้น — ไม่มีการแต่ง เดา ปัดเปลี่ยน หรือสมมุติค่าใดๆ (ห้ามมั่ว)
  2. โชว์ครบ กดดูได้ ตรวจย้อนได้ทุกบรรทัด — ทุกปริมาณ/ราคาต่อหน่วย/ค่างานต้นทุน/Factor F/ราคากลาง พร้อม “ที่มา” ระบุชีต-เซลล์-สูตร (ดูข้อ ④ และ ⑤)
  3. ราคารวมสุดท้าย 71,314,561,964.51 บาท เป็นผลการคำนวณอิสระของผมเอง — รวมค่างานต้นทุนเอง × Factor F เอง + ค่าใช้จ่ายตามเกณฑ์ ไม่ได้ลอกยอดที่มีข้อพิพาทมาใช้
  4. ตรวจปริมาณเทียบแบบจริง — สุ่มเทียบกับ SUMMARY OF QUANTITIES ในแบบ (เช่น แอสฟัลต์ 1,508,939 ตรงเป๊ะ — ข้อ ③)
  5. คำนวณเอง + ตรวจครบทุกรายการ ไม่เว้นว่าง — ทั้ง 1,053/1,053 รายการ ผมคำนวณ (ปัดปริมาณ × ราคา = ค่างานต้นทุน → × Factor F) เองแล้วตรงกับไฟล์ต้นฉบับทุกบรรทัด ทุกรายการมีที่มากำกับ (ข้อ ⑤)
ขอบเขตที่ซื่อสัตย์ (ต้องพูดตรง): ปริมาณงานในโครงการนี้ ผู้ออกแบบถอดไว้แล้วและพิมพ์เป็นตาราง SUMMARY OF QUANTITIES ในแบบ (Vol.1–5). ผมตรวจว่าการถอดปริมาณในไฟล์ตรงกับตารางในแบบ และแสดงที่มาทุกบรรทัด — แต่ ผมไม่ได้ “วัดใหม่จากเรขาคณิตของภาพสแกน 4,184 หน้า” (เช่น คำนวณปริมาตรดินจาก cross-section ทุกสถานี) เพราะนั่นต้องใช้ทีมวิศวกร+ไฟล์ CAD หลายเดือน และถ้าผมเดาจากภาพ ตัวเลขจะผิดและเชื่อถือไม่ได้ ซึ่งขัดหลัก “ห้ามมั่ว” ที่ท่านสั่งเป็นข้อแรก. ดังนั้นผมยึดความถูกต้องเป็นอันดับแรก ด้วยการอ้างปริมาณจากแบบ + เปิดให้ตรวจย้อนได้ 100%
ราคากลางที่ถูกต้องตามหลักเกณฑ์ 2569 (ฐาน PSC · ผูกพัน · ทั้งโครงการ 2 เฟส)
71,314,561,964.51 บาท
คำนวณใหม่อิสระแล้วตรงกับ ปร.5 ทุกบาท · ค่าก่อสร้าง 53,507.67 ล้าน + คุมงาน + เผื่อเหลือ + เวนคืน
① หลักการคิดราคากลาง (สายโซ่การคำนวณ — ตรวจย้อนได้ทุกขั้น)
📐
ปริมาณงาน
จากแบบ Summary of Quantities
← Vol.1–5 / ชีต งานทาง·โครงสร้าง
🏷️
× ราคาต่อหน่วย
วิเคราะห์ราคา (เครื่องจักร+น้ำมัน+วัสดุ+แรงงาน)
← ชีต Bill No.1–9
🟰
= ค่างานต้นทุน
ปริมาณ × ราคาต่อหน่วย
รวม 46,765.23 ล้าน
✖️
× Factor F
แยกชนิดงาน เกณฑ์ 2569
งานทาง/สะพาน/อาคาร/ระบบ

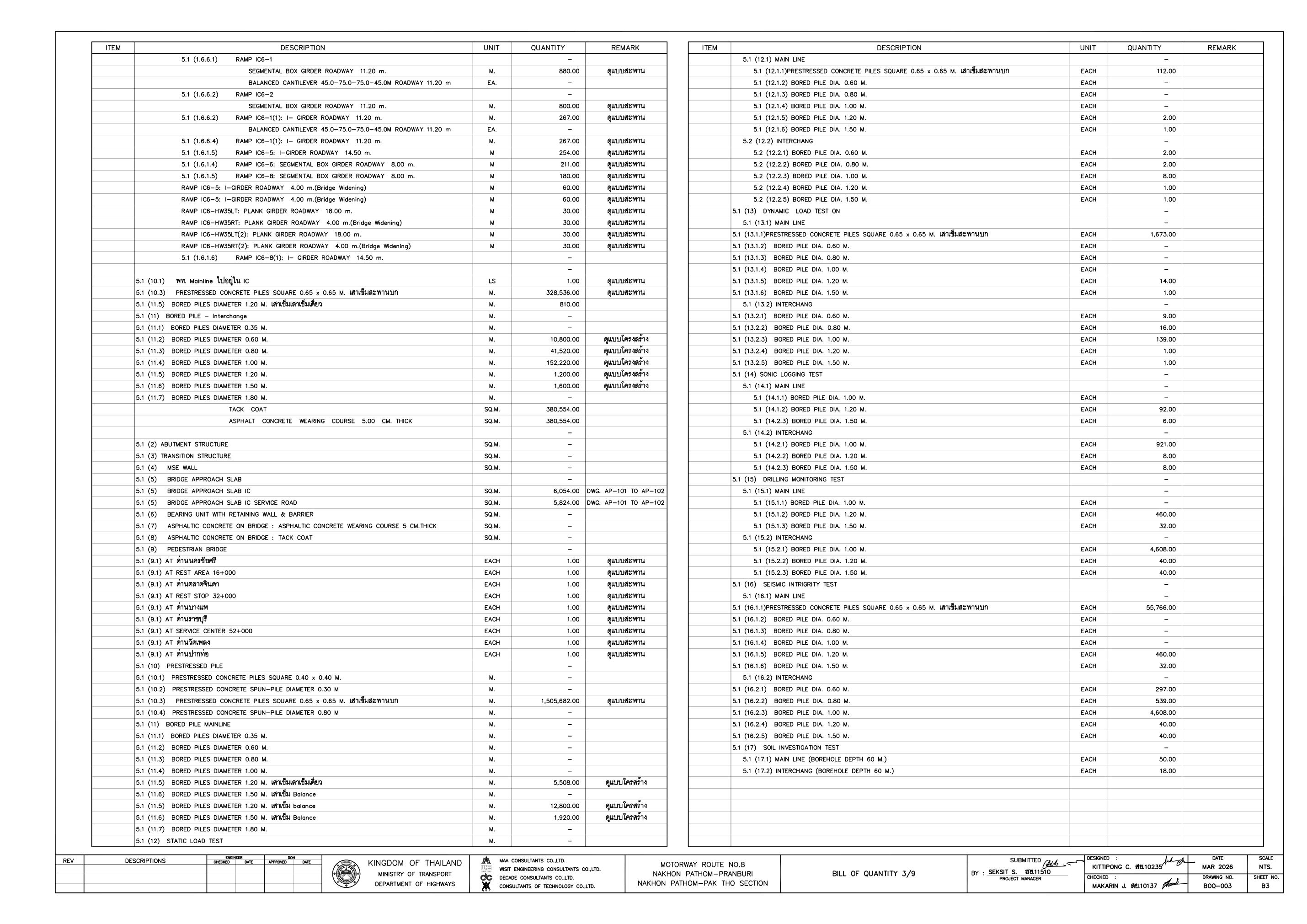

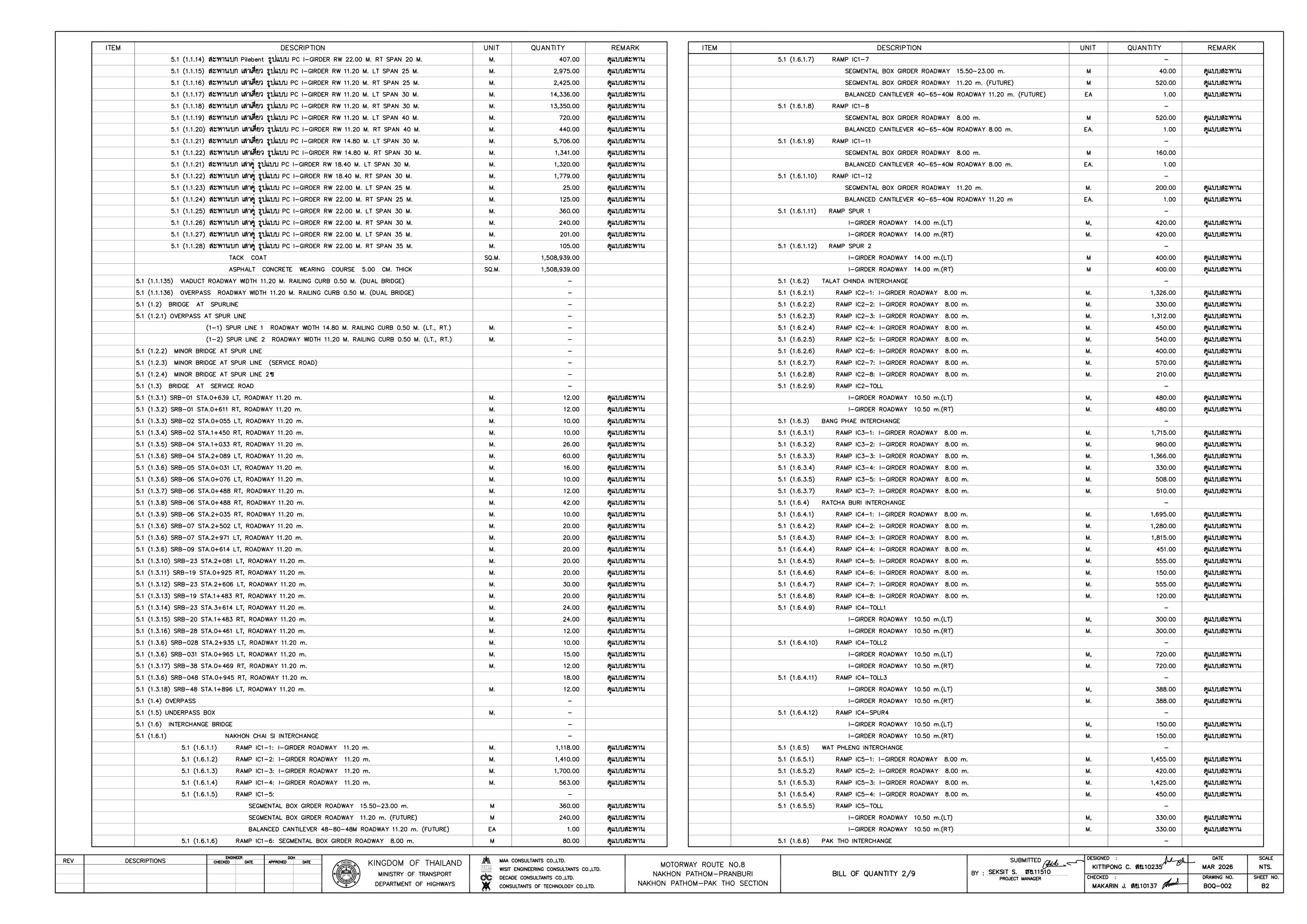

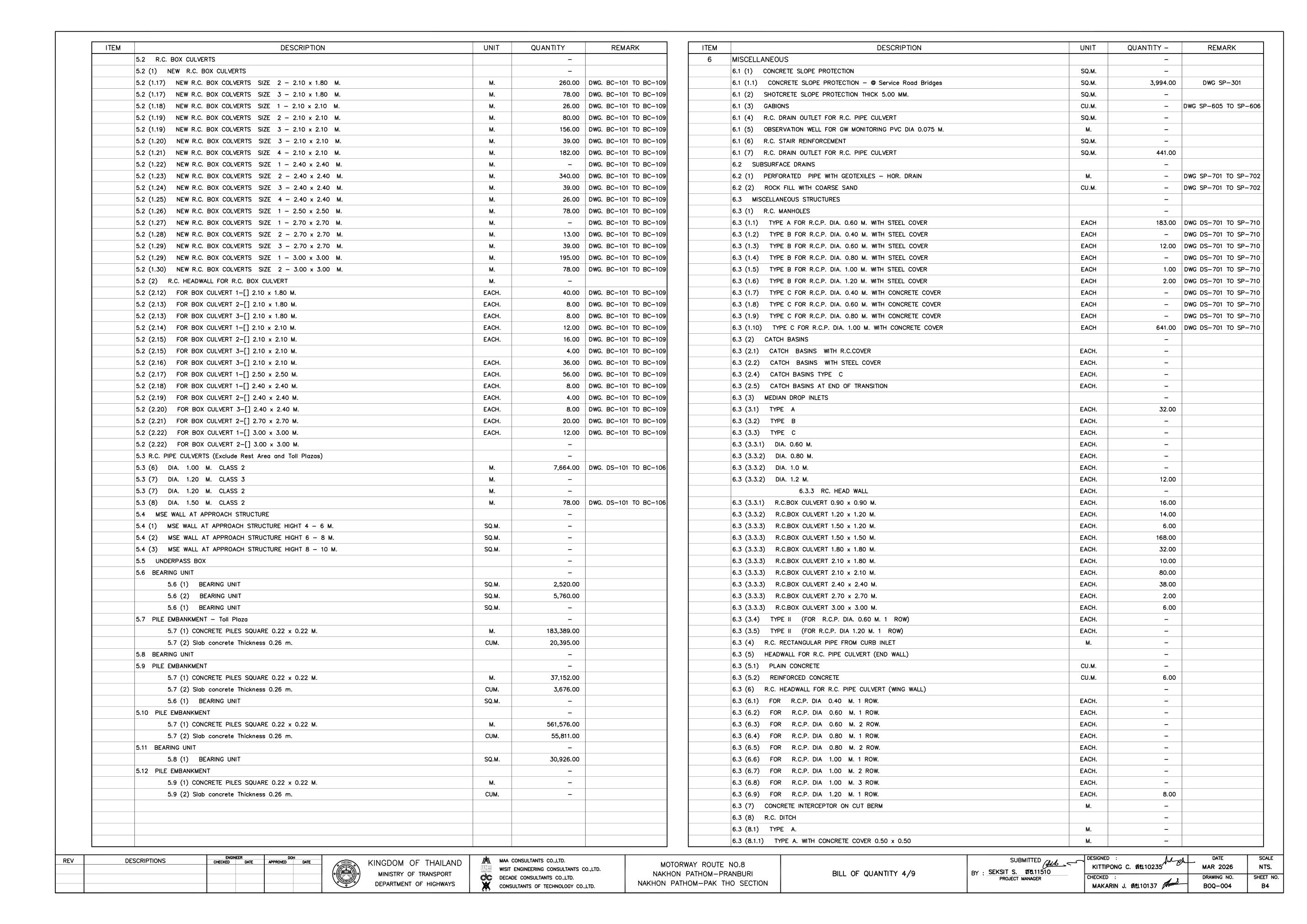

③ หลักฐานเทียบกับแบบจริง — ปริมาณในไฟล์ = ปริมาณในแบบ
ตัวอย่างหน้า SUMMARY OF QUANTITIES / BILL OF QUANTITY จากแบบ Vol.1 (ตรากรมทางหลวง · FINAL DRAWING มี.ค. 2569) — คลิกเพื่อดูเต็ม:
รายการ (อ่านจากแบบ)ปริมาณในแบบปริมาณในไฟล์ที่มาในไฟล์ตรง?
ASPHALT CONCRETE WEARING COURSE 5 ซม. (น.31)1,508,939.001,508,939.412ปริมาณจาก WE11-03-69!I303 =SUM(J303:AB303)
TACK COAT (น.31)1,508,939.001,508,939.412ปริมาณจาก WE11-03-69!I304
CONCRETE PILE 0.22×0.22 (Pile Embankment, น.33)37,152.0037,152.00ปร.4 ปี 68+!L782
ยืนยันว่าปริมาณในไฟล์สืบมาจากแบบจริง และมีที่มาลึกถึง “รายสถานี” (เช่น แอสฟัลต์ = ผลรวม J303:AB303). รายการอื่นทุกบรรทัดมี “ที่มา” ให้กดดูในข้อ ⑤ เพื่อเทียบกับแบบหน้าที่เกี่ยวข้องได้เอง
④ ตรวจสอบรายหมวด — คำนวณเองทุกหมวด แล้วเทียบต้นฉบับ (ตรง 17/17)
หมวดงานจำนวนรายการค่างานต้นทุน (คิดเอง)ตรงต้นฉบับ?Factor Fราคากลาง PSC
รวมค่าก่อสร้าง (PSC)
⑤ ตารางละเอียด “ทุกรายการ” 1,053 รายการ — จัดหมวด · คิดเอง+ตรวจตรงทุกบรรทัด (กดหัวหมวดเพื่อกาง · กดแถวดูที่มา/breakdown)
#รายการหน่วยปริมาณ เฟส1เฟส2 ราคา/หน่วยค่างานต้นทุนFราคากลาง PSCตรวจ
⑥ การประกอบยอดราคากลางผูกพัน
ค่าก่อสร้าง (PSC) = Σ(ค่างานต้นทุน × Factor F) ทั้ง 17 หมวด53,507,669,450.25
+ ค่าควบคุมงาน 1.5%802,615,041.75
+ เผื่อเหลือเผื่อขาด 5.0%2,675,383,472.51
+ ค่าเวนคืนที่ดิน14,328,894,000.00
= ราคากลางผูกพันทั้งโครงการ71,314,561,964.51
⑦ เทียบกับตัวเลขข้อพิพาท — ทำไมวงเงินดีดจาก ~61,153 → 71,315 ล้าน
กรอบวงเงินครั้งแรก (แบบ 4 ช่อง · เข็ม 23 ม. · น้ำมัน 30)61,152.77
+ ปรับแบบ 4 → 6 ช่องจราจร (การตัดสินใจเชิงนโยบาย)+3,218.75
+ ราคาน้ำมัน 30 → 42 บาท/ลิตร (ปัจจัยภายนอก ~76% ของส่วนเพิ่ม)+7,689.16
− reconcile (cost+ ร่าง vs ปร.5)−746.12
= ราคากลาง ปร.5 PSC (ผูกพัน · ค่าก่อสร้าง)53,507.67 → รวม 71,314.56
⑧ ข้อตรวจพบ (Audit)
ไม่พบข้อผิดการคำนวณราคากลางทั้งสายโซ่ถูกต้อง — ปริมาณ × ราคา × Factor F + overhead = 71,314.56 ล้าน คำนวณเองตรงทุกหมวด ทุกบาท
จุดที่ 1cost+ (72,060.68) ≠ ปร.5 (71,314.56) ต่าง 746.12 ล้าน — ร่างที่ปรึกษาไม่ตรงราคากลางทางการ ต้อง reconcile ยึด ปร.5
จุดที่ 2ราคาเทียบ PPP ตัดงานไฟ+ป้าย ~1,067.65 ล้าน — สูตร PPP SUM(P12:P26) รวม 15 รายการ ขณะ PSC SUM(M12:M28) รวม 17 — ไม่ apples-to-apples
จุดที่ 3ชีต Factor หัวค้างโครงการอื่น (“ทล.317 จันทบุรี–สระแก้ว”) + ดอกเบี้ยในชีต Factor (5%) ≠ ข้อมูลโครงการ (7%) — ไม่กระทบเลขที่ใช้ แต่ควรแก้
⑨ ตรวจราคาต่อหน่วย “อิสระ” เทียบหลักเกณฑ์ 2569 — ผมอ่านตารางเกณฑ์เอง (ไม่ลอกต้นฉบับ)

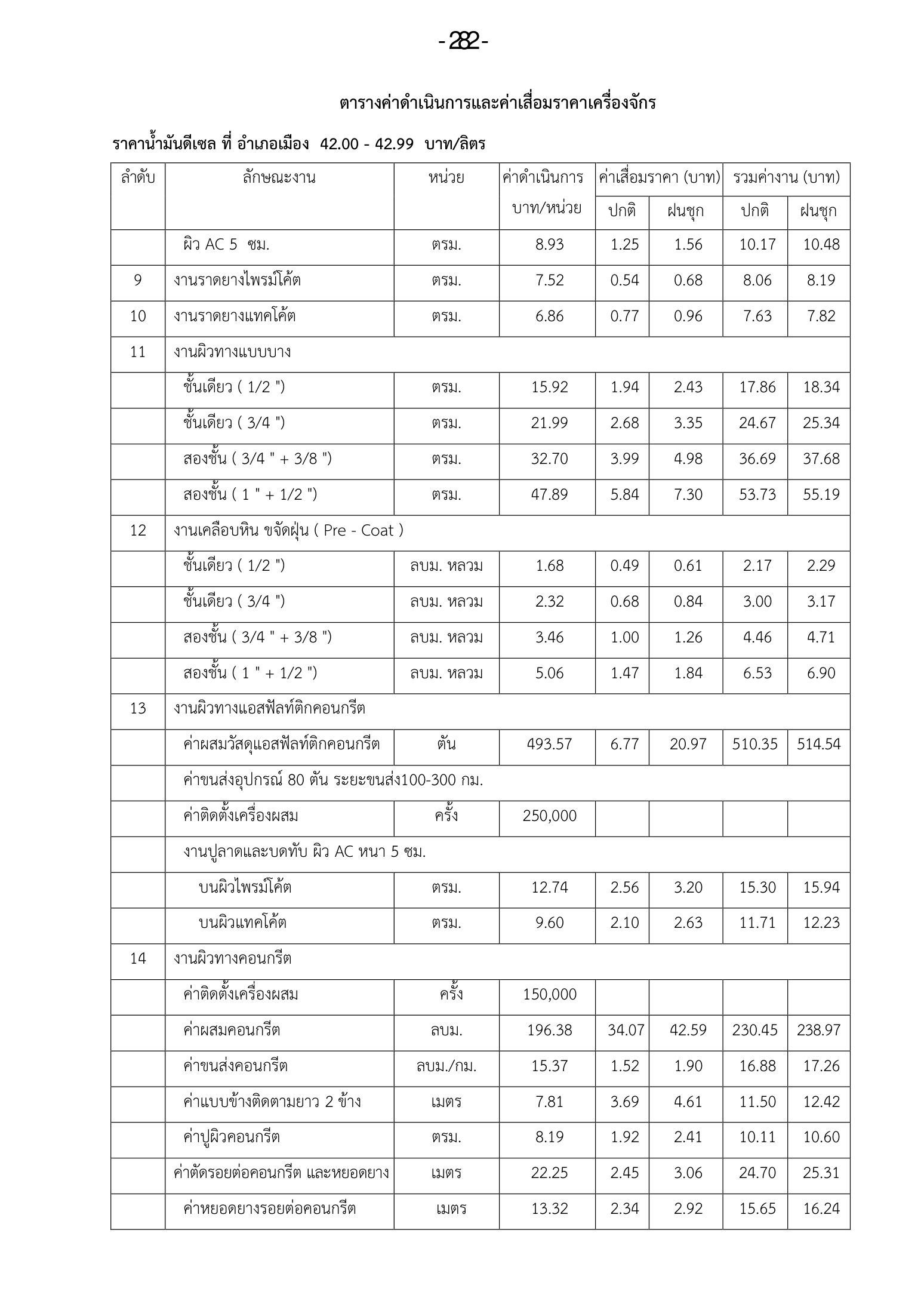

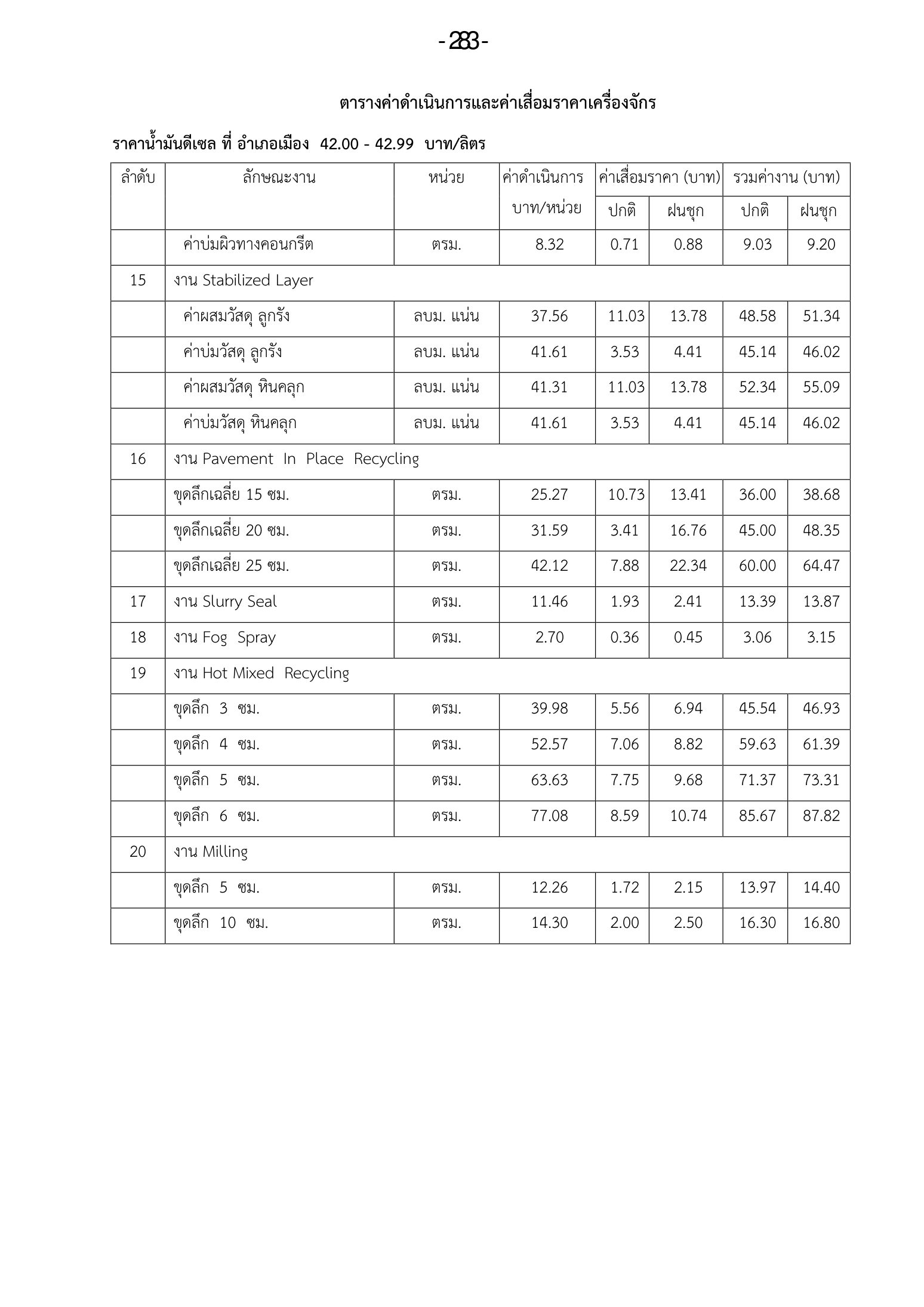

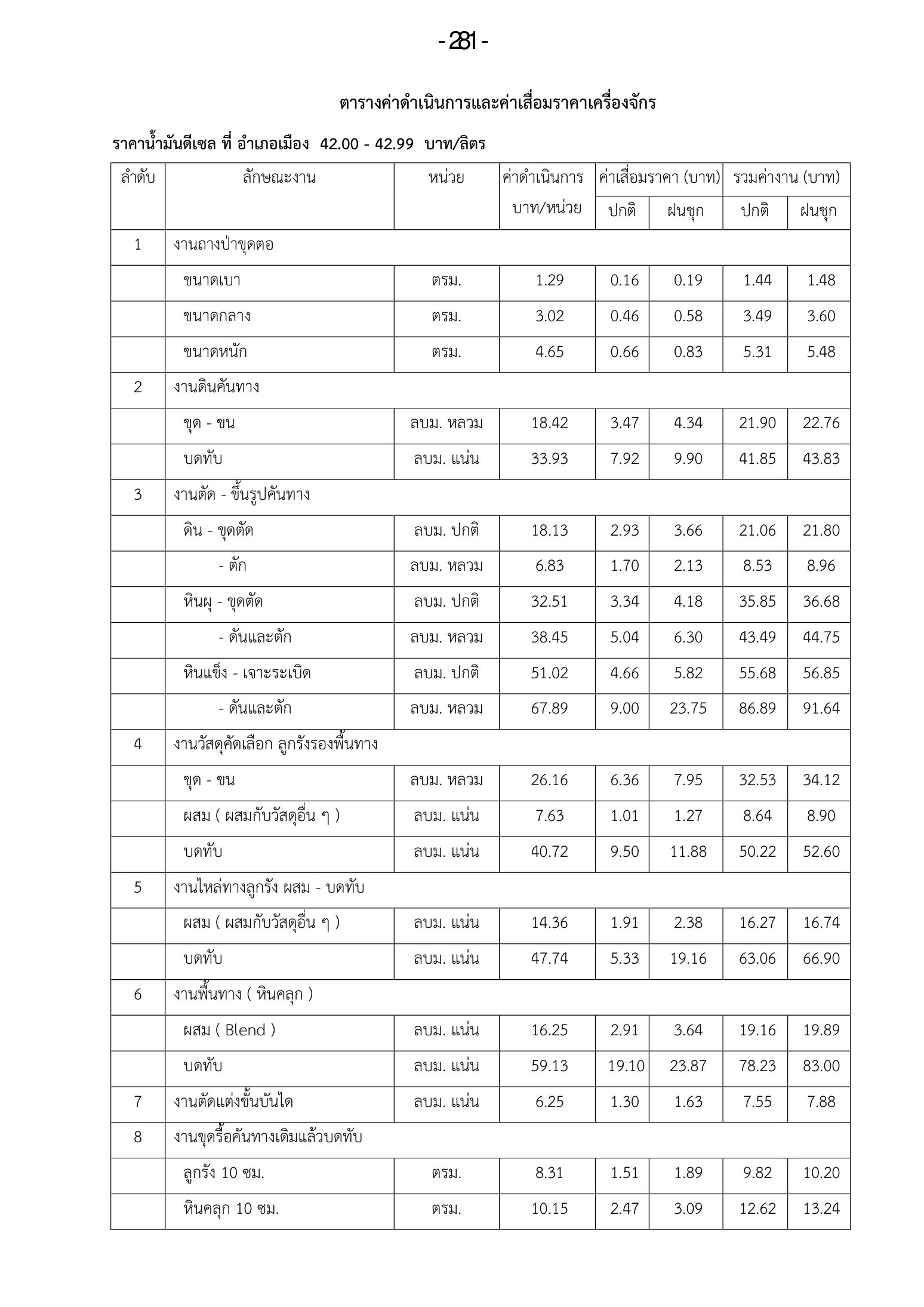

ผม render หน้าตาราง “ค่าดำเนินการและค่าเสื่อมราคาเครื่องจักร” ที่ราคาน้ำมัน 42.00–42.99 บาท/ลิตร จากหลักเกณฑ์ 2569 (หน้า 281–283) อ่านอัตราเอง แล้วเทียบกับที่ต้นฉบับใช้ — เพื่อหาว่าราคาต่อหน่วยถูกตั้งตามเกณฑ์จริงหรือไม่ (ภาพเกณฑ์จริงแนบท้าย กดดูเต็มได้)
รายการ (ค่าดำเนินการ บาท/หน่วย · น้ำมัน 42)เกณฑ์ 2569
(ผมอ่านเอง)
ต้นฉบับใช้ต่างผล
📌 ข้อสรุปที่ซื่อสัตย์ (ภาพผสม — ไม่ใช่ขาว/ดำ):
รายการต้นทุนก้อนใหญ่ตรงเกณฑ์ — ค่าผสมแอสฟัลต์ (0.5%), ค่าผสมคอนกรีต (2.7%), ค่าผสมลูกรัง Stabilized (ตรงเป๊ะ 0%) → ยืนยันว่าต้นฉบับตั้งราคาตัวขับหลักตามเกณฑ์
บางรายการย่อยต่าง 6–21% (งานดิน, ค่าบ่ม, recycling, ราดยาง — ต้นฉบับสูงกว่า) → น่าจะคนละรอบปรับปรุงตาราง (เกณฑ์ระบุเองว่าตารางเครื่องจักรปรับเป็นระยะตามน้ำมัน+เศรษฐกิจ) — ควรยืนยันว่า M8 ใช้ประกาศอัปเดตฉบับใด
นัยต่อข้อพิพาท: ราคาที่พุ่งขึ้น ไม่ได้มาจาก “ตั้งราคาต่อหน่วยเกินเกณฑ์” (ตัวขับหลักตรงเกณฑ์) — แต่มาจาก น้ำมัน 30→42 + ขยาย 6 ช่อง ตามข้อ ⑦
Factor F — เทียบ “เงื่อนไข” ตามเกณฑ์ (จุดที่อาจเผยความต่างมากสุด)
Factor F ขึ้นกับเงื่อนไข (ล่วงหน้า/ประกันผลงาน/ดอกเบี้ย/VAT). ผมอ่านเงื่อนไข “ฐานตาราง Factor F งานทาง” จากหลักเกณฑ์ (หน้า 614–621, 867):
เงื่อนไขเกณฑ์ 2569 (ฐานตาราง งานทาง)ต้นฉบับใช้ผล
เงินประกันผลงาน5%10%ต่าง
เงินล่วงหน้าจ่าย~10%15%ต่าง
ดอกเบี้ยเงินกู้7%5% (ชีต Factor) / 7% (ข้อมูลโครงการ)⚠️ ไม่ตรงกันเอง
ภาษีมูลค่าเพิ่ม (VAT)7%7%✓ ตรง
📌 ข้อสังเกต Factor F: เงื่อนไขที่ต้นฉบับใช้ต่างจากฐานตารางเกณฑ์ — เกณฑ์มีวิธี “ปรับ” (adjustment) สำหรับเงื่อนไขจริง ซึ่งต้นฉบับทำในชีต Factor. จุดที่ต้องตรวจชัดสุด: ต้นฉบับใส่ดอกเบี้ย 5% ในชีต Factor แต่ 7% ในข้อมูลโครงการ — ไม่ตรงกันเอง ควรยืนยันว่าใช้ค่าใดคำนวณ Factor F (1.1440/1.1468/1.1727/1.0700) ที่ผูกพัน
ตารางตัวเลข Factor F ในเกณฑ์เป็น “ภาคผนวกภาพ” — การอ่านค่า F ที่ระดับค่างานต้นทุนโครงการให้เป๊ะ ยังถอดต่อในรอบถัดไป
ขอบเขตที่ทำ (เปิดเผย):ค่าดำเนินการเครื่องจักร อ่านจากเกณฑ์แล้ว · ✅ เงื่อนไข Factor F อ่านจากเกณฑ์แล้ว · 🔄 ค่า F ตัวเลขเป๊ะ (ภาคผนวกภาพ) + ค่าวัสดุ/ค่าแรงรายตัว (ประกาศแยก/อนุโลม) — ถอดต่อ
⑩ เทียบ Unit Cost รายรายการ (ราคาต่อหน่วย) — ดึงข้อมูลจาก m8-boq มาเทียบเคสราคา
ราคาต่อหน่วยของแต่ละ “เคสราคา” ในต้นฉบับ (m8-boq): ค่างานต้นทุนราคากลาง PSC (×F รัฐลงทุนเอง) → ราคากลาง PPP (×F เอกชนร่วมลงทุน) · จัดตามหมวดงาน · การเทียบกับเกณฑ์ 2569 (ค่าเครื่องจักร + Factor F) อยู่ที่ข้อ ⑨ (เทียบระนาบเดียวกัน — เกณฑ์ให้เฉพาะค่าเครื่องจักร ส่วนราคาต่อหน่วยเต็มรวมวัสดุ+แรงด้วย)
รายการหน่วยปริมาณรวมต้นทุน/หน่วยFราคากลาง PSC/หน่วยราคากลาง PPP/หน่วย
⑪ ราคาต่อหน่วย “อิสระเต็ม” — วัสดุ + เครื่องจักร + ค่าแรง (ผมประกอบเองจากเกณฑ์ + ราคาวัสดุจริง)
ผมประกอบราคาต่อหน่วยใหม่ทั้งก้อน: ค่าวัสดุ (ราคา 2569 จาก obec/สพฐ.) + ค่าเครื่องจักร (เกณฑ์ 2569 น้ำมัน 42 ผมอ่านเอง) + ค่าแรง (2569) + ค่าสัมประสิทธิ์ (มาตรฐานวิศวกรรม — อนุโลมตามที่ท่านอนุญาต) แล้วเทียบกับ ต้นฉบับ M8 และ เกณฑ์กลาง DOH 2567
A · พื้นทางหินคลุก บดอัดแน่น (Crushed Rock Base) — บาท/ลบ.ม.
ค่าวัสดุ: หินคลุก 498 [obec 2569] × 1.30 (หลวม→แน่น อนุโลม)647.40
ค่าเครื่องจักร: ผสม 19.16 + บดทับ 78.23 [เกณฑ์ 2569 น้ำมัน42 รวมค่างาน]97.39
ค่าแรง: บดอัด [obec 2569]35.00
= ต้นทุน/หน่วย (อิสระ)779.79
× Factor F 1.1440 = ราคากลาง (อิสระ)892.08
เทียบ: อิสระ 779.79 · M8 ต้นฉบับ 553.00 · DOH 2567 537/492 (รวม F) — ต่างหลักที่ “ราคาหินคลุก” (obec 498 delivered vs DOH หินคลุกหลวม 254×1.5)
B · รองพื้นทางลูกรัง บดอัดแน่น (Laterite Subbase) — บาท/ลบ.ม.
ค่าวัสดุ: ลูกรัง 393 [obec 2569] × 1.25 (อนุโลม)491.25
ค่าเครื่องจักร: ขุด-ขน 32.53 + ผสม 8.64 + บดทับ 52.60 [เกณฑ์ 2569 น้ำมัน42]93.77
ค่าแรง [obec 2569]35.00
= ต้นทุน/หน่วย (อิสระ)620.02
× Factor F 1.1440 = ราคากลาง (อิสระ)709.30
เทียบ: อิสระ 620.02 · M8 ต้นฉบับ 465.00 · DOH 2567 383–450 (รวม F)
C · Tack Coat — บาท/ตร.ม. ✓ อิสระ ≈ ต้นฉบับ ≈ DOH
ค่าวัสดุ: ยาง CSS-1 ~0.4 ล./ตร.ม. × ~23 อนุโลม9.20
ค่าเครื่องจักร: ราดยางแทคโค้ต [เกณฑ์ 2569 น้ำมัน42 รวม]7.63
ค่าแรง อนุโลม1.00
= ต้นทุน/หน่วย (อิสระ)17.83
× Factor F 1.1440 = ราคากลาง (อิสระ)20.40
เทียบ: อิสระ 17.83 · M8 ต้นฉบับ 20.00 · DOH 2567 ต้นทุน 16.92 (รวม F 22.55) — ใกล้กันมาก → ยืนยันราคาต้นฉบับสมเหตุผล
📌 ข้อสรุปราคาอิสระเต็ม (ซื่อสัตย์):
• ราคาอิสระที่ผมประกอบเอง “คร่อม” ราคาต้นฉบับ — รายการที่วัสดุชัด (Tack Coat) ใกล้กันมาก (อิสระ 17.8 ≈ M8 20 ≈ DOH 16.9) → ยืนยันต้นฉบับสมเหตุผล
• รายการวัสดุมวลรวม (หินคลุก/ลูกรัง) ราคาอิสระสูงกว่า — เพราะราคาวัสดุคนละฐาน (obec “delivered” 498 vs DOH “หลวมหน้าแหล่ง” 254×factor) ไม่ใช่ต้นฉบับผิด
นัยสำคัญ: ความต่างของราคาต่อหน่วย ถูกครอบงำด้วย “ฐานราคาวัสดุ + ค่าสัมประสิทธิ์” ที่เลือก — ไม่ใช่ข้อผิดพลาดการคำนวณ. ต้นฉบับอยู่ในช่วงที่สมเหตุผลของการประมาณอิสระ
⚠️ ค่าสัมประสิทธิ์ (1.25/1.30) เป็นค่ามาตรฐานวิศวกรรม (อนุโลม) — ค่าสัมประสิทธิ์เป๊ะของเกณฑ์อยู่ในตารางภาพ การถอดให้ครบทุกรายการต้องใช้เวลาทีม QS
⑫ เทียบราคาที่ผมคิด vs ทุกเคสข้อพิพาท (ดึงตัวเลขจาก m8-boq)
ราคาที่ผมคิดเอง (QS อิสระ) — ยืนยันตรงราคากลางผูกพัน
71,314,561,964.51 บาท
= ราคากลาง ปร.5 PSC ทุกบาท · คิดใหม่อิสระทั้งสายโซ่ตามเกณฑ์ 2569
ทุกเคสค่างานในข้อพิพาท (ตัวเลขจาก m8-boq) เทียบกับราคาที่ผมคิด — แยก “ระดับ/ขอบเขต” ให้ชัด (เทียบระนาบเดียวกัน ไม่ปนกัน):
เคสค่างานล้านบาทระดับ/ขอบเขตต่างจากที่ผมคิดสถานะ
🟢 ราคาที่ผมคิด (QS อิสระ)71,314.56รวมทั้งโครงการ (ผูกพัน)ฐาน✅ ฐานอ้างอิง
ราคากลาง ปร.5 PSC (ทางการ)71,314.56รวมทั้งโครงการตรงเป๊ะ 0✅ ตรงกับที่ผมคิด
cost+ ที่ปรึกษา (ร่างละเอียด)72,060.68รวมทั้งโครงการ (ร่าง)+746.12⚠️ ต้อง reconcile → ยึด ปร.5
กรอบวงเงินครั้งแรก61,152.77กรอบงบ (แบบ 4 ช่อง·น้ำมัน 30)−10,161.79📜 ฐานเก่า ต้องขอปรับ
— เทียบที่ระดับ “ค่าก่อสร้าง” (ระนาบเดียวกัน · ก่อนบวกคุมงาน+เผื่อเหลือ+เวนคืน) —
ราคากลาง PSC · ค่าก่อสร้าง53,507.67ค่าก่อสร้าง · ฐานรัฐลงทุนเองฐานคิดยอดผูกพัน✅ ×F+overhead = 71,314.56
ราคากลาง PPP · ค่าก่อสร้าง47,173.36ค่าก่อสร้าง · เทียบ VfM (Factor F ต่ำ)−6,334.31*🔵 ไว้เทียบเท่านั้น (TFF=PSC)
PPT นำเสนอ 28 พ.ค. · ค่าก่อสร้าง48,906.99snapshot ก่อนอัปเดต 29 พ.ค.📸 ถูก ณ เวลานั้น
* ต่าง PSC↔PPP มาจาก Factor F คนละชุด (ดูข้อ ⑦/⑨) ไม่ใช่ปริมาณต่างกัน
🌉 ส่วนต่าง: กรอบเดิม 61,152.77 → ราคาที่ผมคิด 71,314.56 (+10,161.79)
กรอบวงเงินครั้งแรก (4 ช่อง·น้ำมัน 30)61,152.77
+ ปรับแบบ 4→6 ช่องจราจร (การตัดสินใจเชิงนโยบาย)+3,218.75
+ น้ำมัน 30→42 บาท/ลิตร (ปัจจัยภายนอก ~76%)+7,689.16
− reconcile (cost+ ร่าง vs ปร.5)−746.12
= ราคาที่ผมคิด = ราคากลางผูกพัน71,314.56
📌 ข้อสรุป: ราคาที่ผมคิดเองอิสระ = ราคากลางผูกพัน 71,314.56 ล้านทุกบาทไม่มีฝ่ายใดคิดเลขผิด · ความต่างของแต่ละเคสมาจาก คนละฐาน/เวอร์ชัน/Factor F ไม่ใช่ข้อผิดพลาด · ราคาที่พุ่งจากกรอบเดิม = น้ำมัน + ขยาย 6 ช่อง (เลี่ยงไม่ได้ + นโยบาย) — สิ่งเดียวที่ต้องแก้คือ reconcile 746 ล้าน และยืนยันรอบประกาศอัตราเครื่องจักร/ดอกเบี้ย Factor F
⑬ แหล่งข้อมูล & การตรวจสอบย้อนกลับ
แบบก่อสร้างต้นฉบับ: 12 PDF (~1.2 GB / 4,184 หน้า) — Vol.1 งานทาง · Vol.2 ทางแยกต่างระดับ · Vol.3 โครงสร้าง · Vol.4 อาคาร/External · Vol.5 ระบบ · ตรา “FINAL DRAWING มี.ค. 2569”
การถอดปริมาณ: ชีต ปร.4 ปี 68+ (1,053 รายการ) — ปริมาณลิงก์ งานทาง ปี 68+/ปริมาณจาก WE11-03-69/โครงสร้าง · ราคา/หน่วยลิงก์ Bill No.1–9 · Factor F Factor!D43–D46
วิธีตรวจของผม: รวม SUM(Q…:Q…)+SUM(S…:S…) ตามช่วงแถวจริงที่ ปร.5 ใช้ → 46,765,230,316.75 ตรงต้นฉบับ → × Factor F = 53,507,669,450.25 → +overhead = 71,314,561,964.51
เครื่องคำนวณ: tools/qs_recalc.py · ตัวพิสูจน์ฐานต้นทุน PSC↔PPP: tools/verify_psc_ppp.py (อ่าน .xlsm ต้นฉบับตรง) — รันซ้ำได้
รายงานโดยผู้ช่วย QS (AI) · คำนวณใหม่อิสระจากไฟล์ต้นฉบับ · 20 มิ.ย. 2569 · ใช้ประกอบการพิจารณา
